甘肃张掖9000KVA特种精炼炉冷调试
更新时间:2017-06-18 关注:1061

	 张掖9000KVA炉冷调试工作计划

	6月1日至6月5日电器对线号并送电至液压站。

6月6日液压站开始串连接A项管路,打压清理。
6月7日B项,c项也打压清理完成。

	6月8日开始启动液压站,调试抱闸,压放,

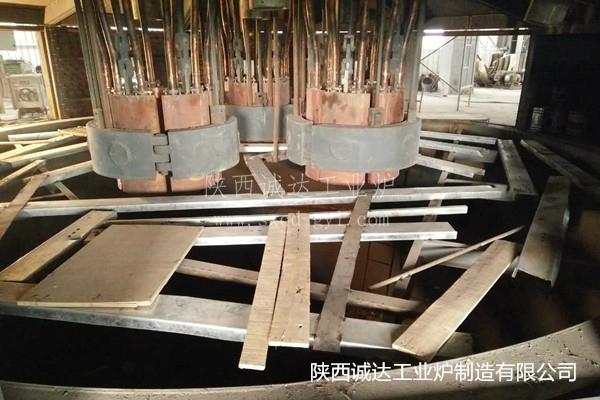

	6月9日调试ABC三项把持器。炉墙开始作打结料。

	6月10日调试工作完成。

6月15日前可以交于甲方做炉衬。
